O Poço de Alívio, Reprecificado

Nabil Khan
Nabil Khan
Diretor Financeiro, Gunnar Energy Services

Como o ranging durante a perfuração tira dias, dólares e risco do seu AFE, e por que a forma como todos nós pagamos pelo controle de poço tem de mudar junto.

Quero fazer um argumento de custo, não de engenharia. A engenharia por trás do ranging magnético ativo já foi apresentada em conferências e reafirmada em um escritório de patentes. O que não foi argumentado com clareza suficiente, e o que acho que mais importa para as pessoas que de fato assinam um AFE, é o argumento financeiro: um poço de alívio perfurado com o ranging integrado à coluna de perfuração não é apenas mais seguro e mais rápido que a abordagem convencional. É dramaticamente mais barato, e expõe um modelo de precificação que esta indústria nunca questionou.

Há uma ideia bem conhecida na estratégia de negócios, que Kim e Mauborgne chamaram de inovação de valor em seu livro 『A Estratégia do Oceano Azul』: o movimento raro que eleva o valor que o comprador recebe ao mesmo tempo em que reduz o custo de entregá-lo, quebrando o trade-off que todos os outros tratam como fixo. Esta é a única vez em que nomearei o framework, porque o objetivo deste texto não é admirar um livro de negócios. É mostrar às operadoras, e especificamente às pessoas de finanças e de custo de perfuração dentro delas, que esse movimento já aconteceu no controle de poço, que ele está discretamente presente nos seus planos de contingência como uma opção que a maioria dos planos ainda trata como último recurso, e que capturar todo o seu valor exige mudar não apenas a tecnologia que você escolhe, mas a forma como você paga por ela.

O trade-off que você vem cotando há décadas

Quando um poço fica descontrolado, a indústria historicamente ofereceu duas respostas que ficam em pontos opostos de um mesmo trade-off. Você pode intervir na superfície, trabalhando na cabeça de poço em fluxo e às vezes em chamas, o que é intenso e de duração indefinida. Ou pode perfurar um poço de alívio a uma distância de segurança e amortecer o poço por baixo, o que é de menor risco, mas historicamente levou de 30 a 90 dias para alcançar o alvo, e é exatamente por isso que era guardado como último recurso.

Todo fornecedor nesse mercado competia dentro desses termos. Discutiam sobre quem era um pouco mais rápido, quem era um pouco mais preciso, cujas equipes eram um pouco mais experientes. Quando os concorrentes oferecem, mais ou menos, as mesmas coisas, você pode desenhar isso como uma curva de valor: coloque os fatores que os compradores ponderam na base, o nível que cada fornecedor oferece na lateral, e os incumbentes traçam linhas quase paralelas. Ninguém é diferente. Todos negociam posição nos mesmos eixos, e as margens se comprimem na mesma medida.

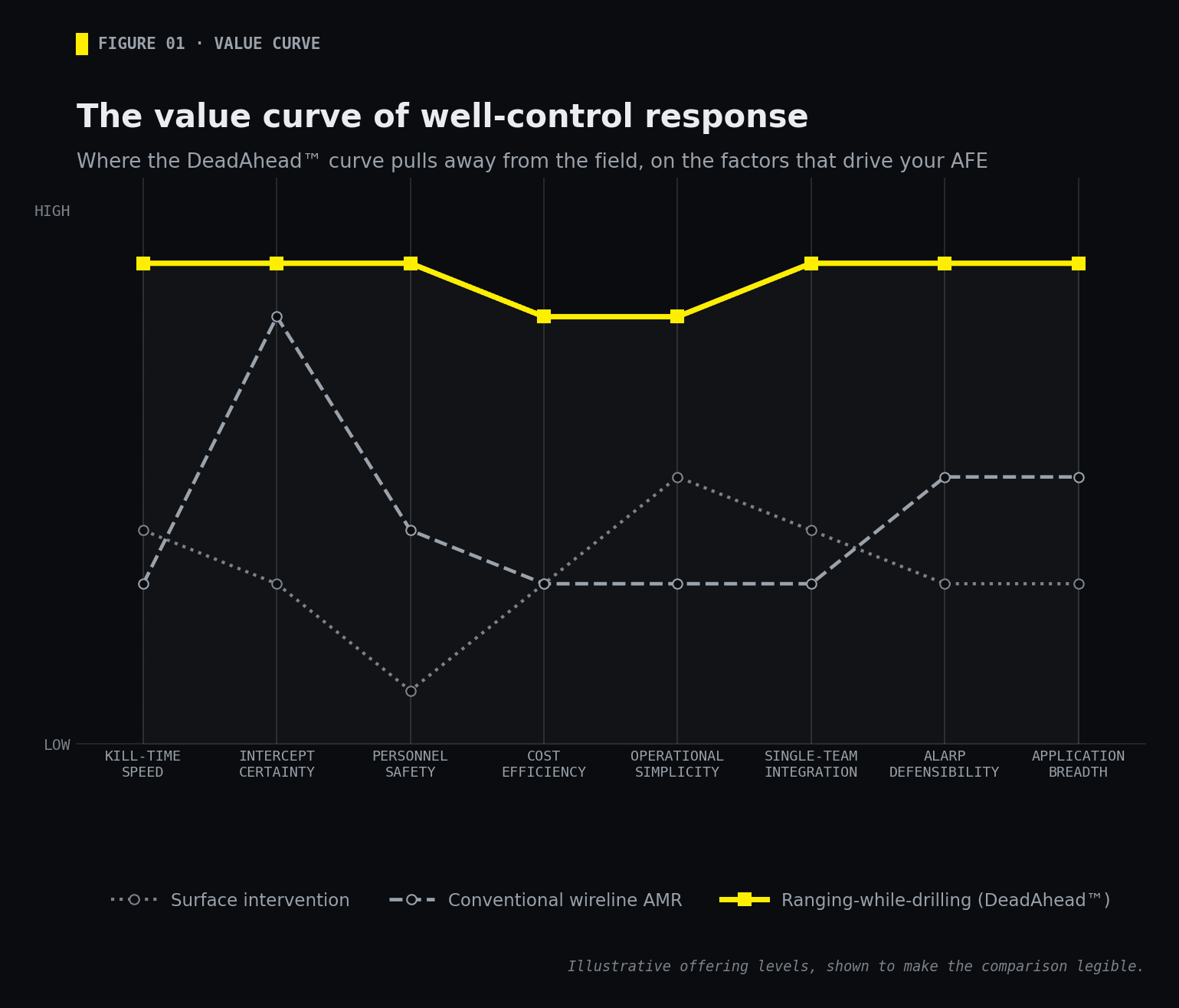

A curva de valor da resposta ao controle de poço: onde a curva do ranging durante a perfuração se afasta da intervenção de superfície e do AMR por wireline convencional nos fatores que determinam um AFE.

O ranging durante a perfuração não traça uma linha paralela. Ele se posiciona alto em fatores que o mercado antigo tratava como restrições fixas, incluindo velocidade de amortecimento, segurança do pessoal, simplicidade operacional e eficiência de custo, porque muda o que um poço de alívio fundamentalmente é. Quando o ranging nunca deixa a coluna de perfuração, o poço de alívio deixa de ser uma campanha especializada, repetidamente interrompida e com múltiplos fornecedores e se torna, nas palavras simples que nossas equipes usam, um trabalho de perfuração direcional. Essa divergência é todo o ponto, e é onde vive a economia.

Para onde seu AFE realmente vai, e o que desaparece

Eis o número que deveria chamar a atenção de um CFO: o ranging durante a perfuração reduz o AFE do poço de alívio em cerca de 50 a 75 por cento. Quero ser preciso sobre o porquê, porque a razão importa mais do que o número. Isto não é um desconto. Não afiamos o lápis numa proposta. O custo sai porque os geradores de custo são retirados do poço pela engenharia.

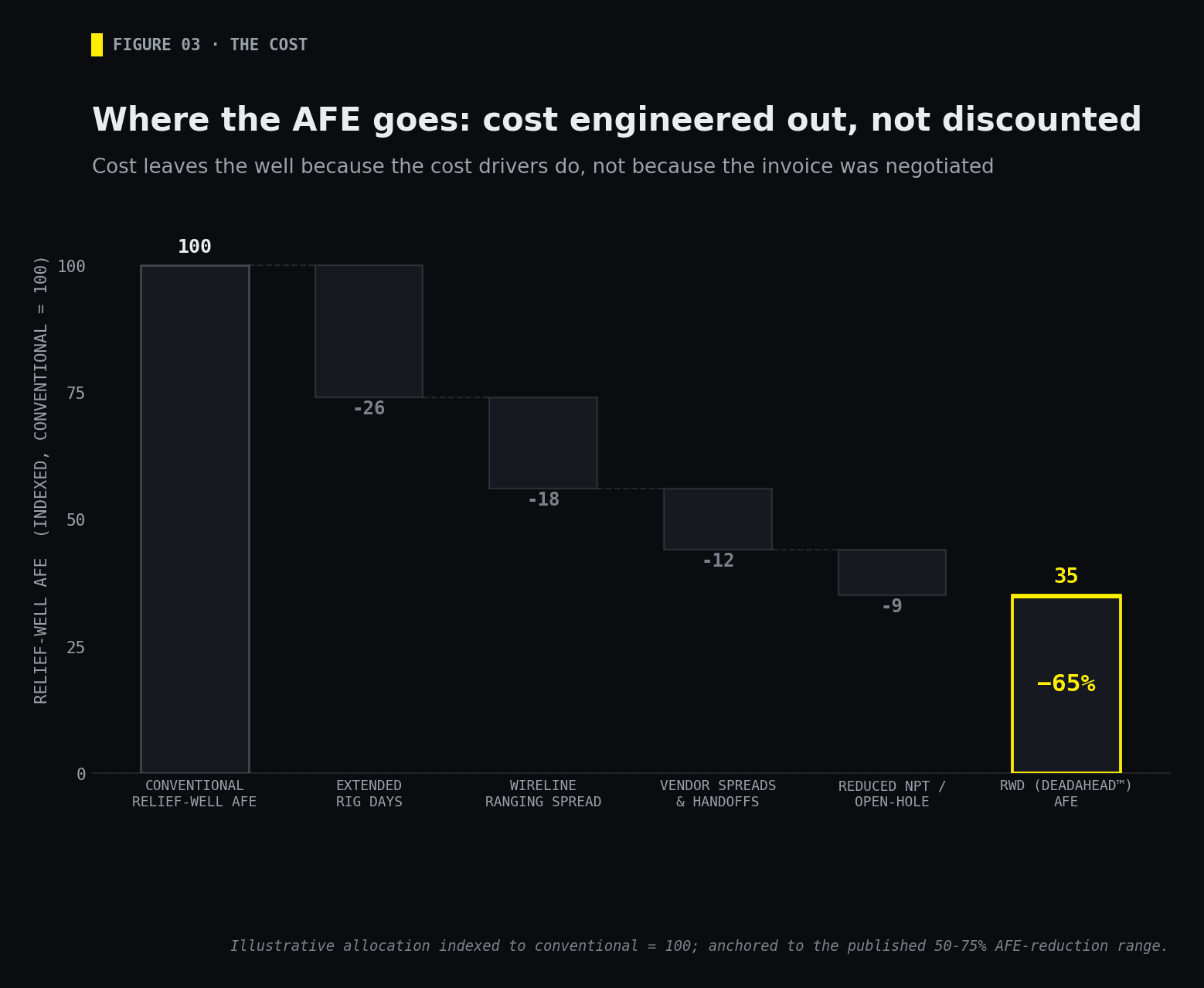

Cascata de AFE: o custo do poço de alívio indexado a uma linha de base convencional de 100, caindo para cerca de 35 à medida que os dias de sonda estendidos, o spread de ranging por wireline, os spreads de fornecedores e o tempo não produtivo são retirados pela engenharia.

Percorra o custo de um poço de alívio convencional com ranging por wireline. Ele carrega dias de sonda estendidos, porque a interceptação leva de 30 a 90 dias. E dias de sonda não são dias baratos. Em terra, chegam às dezenas de milhares de dólares por dia depois de contar a sonda e seus serviços associados, e offshore o custo total de uma sonda de perfuração e seus spreads de terceiros pode se aproximar de um milhão de dólares por dia. Nesse ritmo, a aritmética é brutalmente simples: cada dia que você encurta a interceptação é da ordem de um milhão de dólares de volta ao AFE, antes de você ter economizado um centavo em qualquer outro lugar. Além da sonda, o método convencional carrega um spread completo de ranging por wireline, montado e rodado mais de vinte vezes ao longo de uma campanha típica, e múltiplos spreads de fornecedores, cada um com sua própria diária, mobilização, standby e os repasses entre eles. E carrega o tempo não produtivo que se acumula toda vez que o conjunto sai do poço para um levantamento. Esses não são itens pequenos. Precificados por dia, são a maior parte da fatura.

O ranging durante a perfuração os elimina em vez de aparar. Não há descidas de ranging por wireline nem manobras do conjunto para ranging, porque o ranging está na coluna de perfuração e leva cerca de 8 minutos por levantamento enquanto a perfuração continua. Há uma equipe integrada em vez de uma pilha de spreads de fornecedores. A circulação e o controle de pressão permanecem intactos levantamento após levantamento, então o tempo de espera com poço aberto nunca se acumula. O que resta é uma fração do custo original, e é um custo menor precisamente porque é mais rápido e mais seguro. Custo menor e valor maior, aqui, são o mesmo ato, executado uma única vez.

A mesma lógica se aplica ao balanço de segurança, que para uma operadora moderna é também um balanço financeiro. A exposição humana cumulativa, medida em pessoas-hora passadas na zona de risco, cai cerca de 90 por cento, de algo como 2.700 pessoas-hora na zona vermelha em uma campanha convencional para algo como 240 em uma campanha de ranging durante a perfuração. Mesmo mantendo constante o risco por hora de cada tarefa, cortar as horas na zona em cerca de 90 por cento corta a chance cumulativa de um incidente registrável em cerca de 90 por cento. A duração é a variável que se acumula, e a duração é o que desaba.

Lado a lado, a mudança é fácil de discriminar: o que sai da estrutura de custo e o que é acrescentado ao valor para o comprador em seu lugar.

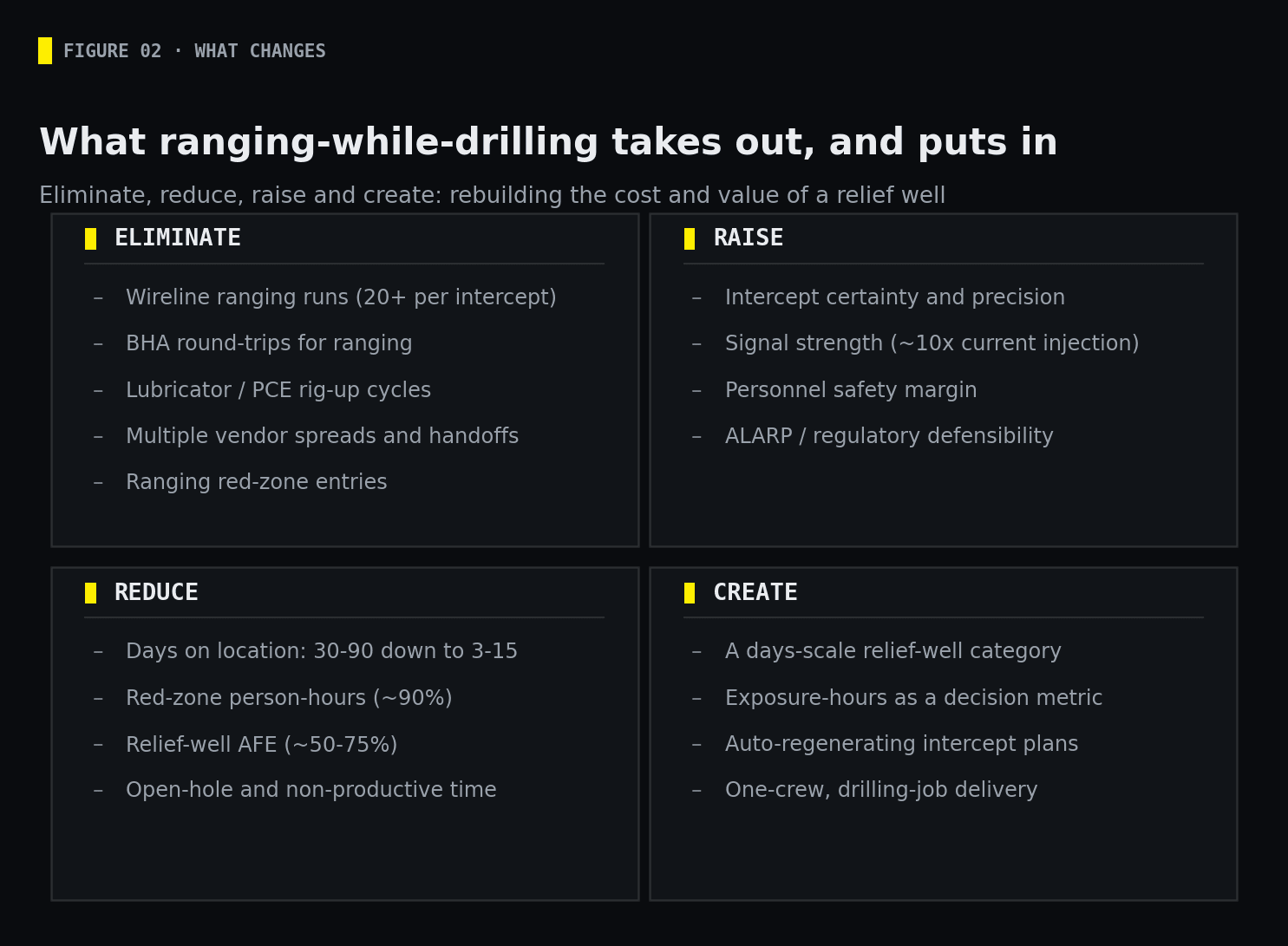

Eliminar, reduzir, elevar e criar: o que o ranging durante a perfuração retira da estrutura de custo e acrescenta ao valor para o comprador.

Saem as mais de vinte descidas de wireline, as manobras completas do conjunto, as montagens do lubrificador, as múltiplas interfaces de fornecedores e as entradas na zona vermelha que cada uma delas exigia. Os dias na locação caem de 30-a-90 para 3-a-15. O AFE cai pela metade ou mais. Em seu lugar você ganha maior certeza de interceptação, um sinal de ranging mais forte a maior alcance, uma margem de segurança muito maior e algo que antes não existia: um poço de alívio genuinamente em escala de dias, entregue por uma única equipe, com um plano de interceptação que se atualiza em software após cada levantamento.

O incentivo que ninguém coloca no AFE: a diária

Foto noturna de longa exposição de uma sonda de perfuração com rastros de luz, transmitindo o tempo e o custo acumulado de uma diária.

Agora a parte que considero a verdadeira história, e a razão pela qual esta tecnologia demorou mais para se tornar padrão do que sua economia merece.

Esta indústria funciona com diárias. Sondas, especialistas em controle de poço, spreads de wireline e a maioria dos serviços em torno deles são cobrados por dia, por descida ou por peça. Essa convenção é tão antiga e tão universal que raramente reparamos no que ela faz com os incentivos. Uma diária significa que a receita do fornecedor cresce com o tempo na locação e com o número de descidas realizadas. Leia essa frase de novo do assento de quem paga a fatura. Sob o modelo tradicional, a empresa de serviço que termina em quinze dias ganha menos do que a que leva quarenta e cinco, e a que elimina vinte descidas de wireline ganha menos do que a que fatura todas as vinte. Não há recompensa financeira pela velocidade. Se há algo, o medidor recompensa o oposto.

Não estou acusando ninguém de deixar o relógio correr. A grande maioria das pessoas no controle de poço está tentando amortecer o poço tão rápido quanto pode com segurança. O problema é estrutural, não moral. Quando o modelo de precificação paga por tempo e atividade, o mercado como um todo subinveste exatamente naquilo que a operadora, a seguradora e o público mais querem, que é um amortecimento rápido e limpo. O incentivo discretamente aponta na direção errada, e vem apontando assim por tanto tempo que o custo da lentidão passou a parecer uma característica inevitável do trabalho, em vez de uma característica da fatura.

O ranging durante a perfuração torna esse desalinhamento impossível de ignorar, porque ele pode genuinamente terminar em dias. Sob um modelo puro de diária, nossa própria eficiência seria um problema de receita: quanto mais rápido e limpo fizermos o trabalho, menos um medidor de diária nos deixaria faturar por ele. Qualquer tecnologia paga por dia é punida por ser rápida. Isso não é uma nota de rodapé. É a razão central pela qual um paradigma tão bom precisa de um paradigma de precificação à altura.

Uma nova forma de pagar: precifique o resultado, não o relógio

A correção é precificar o resultado em vez do tempo. Quando o objetivo é definido da forma como os órgãos de normas o definem, estancar o fluxo e estabilizar o poço, então a remuneração deveria se atrelar a alcançar esse resultado com segurança e rapidez, não ao número de dias e descidas que leva para chegar lá. A precificação de escopo fixo para um amortecimento definido, a precificação por marcos atrelada à interceptação e ao controle, e estruturas de desempenho que recompensam a velocidade colocam, todas, o fornecedor e a operadora do mesmo lado do relógio pela primeira vez.

Isso só é racional porque a tecnologia torna a velocidade confiável, e não uma questão de sorte. Você não pode responsavelmente precificar por resultado quando o método é uma campanha de vinte descidas de duração incerta. Você pode precificar por resultado quando o ranging é determinístico, integrado e em escala de dias, com um histórico de interceptação de 100 por cento nos projetos que o sustentam. A tecnologia e o modelo de precificação são duas metades do mesmo movimento: inovação de valor no lado da oferta, alinhamento de incentivos no lado comercial.

Veja quem ganha quando o relógio deixa de ser o medidor. A operadora ganha, porque o AFE cai pela metade ou mais e a exposição cai cerca de 90 por cento. A seguradora ganha, porque quase todo custo de controle de poço escala com os dias em fluxo, então um amortecimento mais curto é um sinistro menor. O público ganha, e isso importa mais do que a indústria costuma admitir: muitos desses eventos envolvem poços órfãos ou legados em que o Estado, e em última instância o contribuinte, financia o tamponamento, e todo poço descontrolado escoa poluição que alguém tem de limpar por dia. E o prestador de serviço ganha, porque fatura por eficiência, throughput e reputação em vez de por atraso, e porque pode oferecer um preço em torno do qual uma operadora consegue de fato planejar. A única coisa que perde é o relógio. Quando somos pagos para ser rápidos, ficamos livres para implantar uma tecnologia cuja vantagem inteira é a velocidade, e todos os que estão a jusante da fatura ficam com a economia.

A seguradora já concorda, e o regulador também

Se o argumento do incentivo parece novo, o mercado de seguros vem discretamente fazendo a versão financeira dele há anos. Um sinistro típico de controle de poço fica na faixa de US$ 3 a 13 milhões, e a catástrofe de referência do mercado, um único blowout no Golfo do México em 2010, carrega um custo cumulativo acima de US$ 65 bilhões. Os prêmios de energia offshore subiram de 20 a 25 por cento após 2010, e os prêmios de controle de poço subiram 9,2 por cento ano a ano até 2025. As seguradoras já financiam o planejamento pré-evento e recompensam a preparação demonstrada, porque entendem que o sinistro mais barato é o curto. Uma capacidade documentada de amortecimento em escala de dias é uma das maiores alavancas restantes sobre esse índice de sinistralidade, o que significa que ela deveria aparecer não só no seu AFE, mas no seu custo de risco.

A lei aponta na mesma direção. O padrão ALARP que rege o risco de grandes acidentes em várias jurisdições exige reduzir o risco ainda mais, a menos que o custo de fazê-lo seja grosseiramente desproporcional ao benefício, e, fundamentalmente, a régua se move à medida que a tecnologia melhora. Os reguladores afirmam em suas próprias orientações que uma nova capacidade pode tornar um padrão mais elevado razoavelmente praticável. Uma vez que um poço de alívio pode amortecer um poço em dias, a justificativa para aceitar semanas de exposição, e semanas de custo diário, fica mais difícil de sustentar a cada ano. Finanças, seguros e regulação estão, por uma vez, puxando na mesma direção.

Um mercado maior, não uma fatia maior

Há uma história de crescimento escondida dentro da história de custo, e ela também cai no balanço da operadora. Quando a interceptação custa dias em vez de meses e o AFE cai pela metade, um poço de alívio deixa de ser uma resposta exótica reservada às maiores operadoras diante dos piores eventos. Ele se torna uma opção de engenharia comum, planejável e acessível, o que significa que passa a servir a problemas para os quais nunca antes servira.

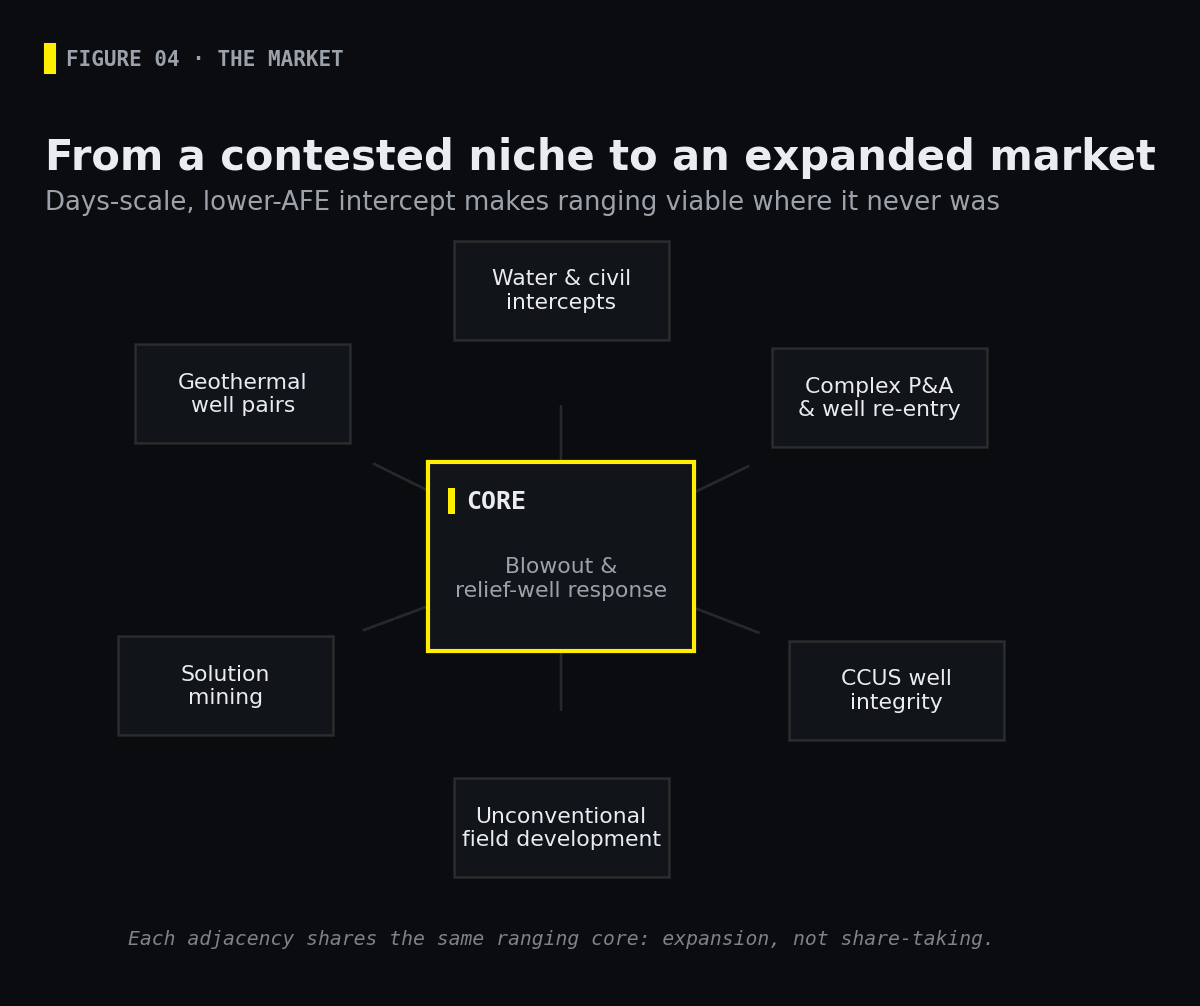

De um nicho disputado a um mercado ampliado: o mesmo núcleo de ranging atende pares de poços geotérmicos, integridade de poços de CCUS, P&A complexo, mineração por solução e interceptações civis.

O mesmo núcleo de ranging que amortece um blowout também conecta um par de poços geotérmicos, restaura a integridade de um poço de armazenamento de carbono, executa um tamponamento e abandono (P&A) complexo onde a reentrada convencional falhou, liga uma caverna de mineração por solução e conduz interceptações para água e infraestrutura civil. Para uma operadora, isso não é expansão de mercado abstrata. Significa que mais dos seus poços-problema difíceis e antes antieconômicos se tornam solucionáveis a um custo que ultrapassa um obstáculo econômico. O mercado não foi recortado mais finamente. Ficou maior, porque o preço de resolver toda uma classe de problemas caiu.

Nos registros, não em um slide

Diagramas de estratégia são limpos, então o teste justo são os resultados de campo. Em 2026, uma grande operadora na Bacia do Permian enfrentou uma liberação descontrolada de mais de 8.000 barris por dia. Um poço de alívio com ranging durante a perfuração localizou o alvo a um recorde mundial de 93,3 m centro a centro, cerca de seis vezes o maior alcance de ranging anterior, e alcançou um amortecimento dinâmico cerca de 72 horas após o spud, com o poço de alívio, o amortecimento e o abandono permanente concluídos em menos de uma semana, contra uma norma da indústria de 30 a 90 dias para interceptar.

Leia o estudo de caso do Permian de 2026 →

Em 2025, o primeiro deployment de wired pipe do mundo conduziu um poço de alívio por uma janela de apenas cerca de 3 m abaixo de um packer preso, em condições onde o ranging por wireline convencional tem dificuldade, atingindo a profundidade exata planejada, evitando mais de dez descidas de wireline e cerca de duas semanas de tempo de sonda, e economizando da ordem de US$ 2 milhões em relação a uma campanha de wireline.

Leia o estudo de caso de Dakota do Norte de 2025 →

E um blowout legado na Louisiana que havia resistido a 116 dias de intervenção de superfície foi amortecido em 15 dias assim que o ranging o localizou por baixo, o mesmo poço, ambos os métodos, no registro público, com cerca de US$ 2 milhões economizados.

Leia o estudo de caso do blowout da Louisiana →

Ao longo de um portfólio de 49 projetos entregues, incluindo mais de uma dúzia de trabalhos de poço de alívio e blowout em sete países, a taxa de sucesso de interceptação é de 100 por cento.

O que pedir

Um engenheiro estudando dados de operações ao vivo à noite, um momento de decisão calmo e sob controle.

Se você tem responsabilidade sobre como sua organização compra a resposta ao controle de poço, três pedidos decorrem diretamente dos números acima. Primeiro, coloque duas linhas em toda avaliação de opções de resposta ao lado da probabilidade de sucesso: dias estimados até o amortecimento e horas cumulativas de exposição estimadas. Aquilo que é medido é reduzido pela engenharia, e ambos os números se traduzem diretamente em custo e no seu índice de sinistralidade. Segundo, peça aos seus fornecedores precificação baseada em resultado, e trate qualquer modelo que só pague por dia como o sinal de alerta que ele é, porque significa que ninguém do outro lado da mesa é financeiramente recompensado por resolver o seu problema rapidamente. Terceiro, pré-planeje o poço de alívio rápido antes de precisar dele, com locais de spud, método de ranging e licenças acordados com antecedência, e rode essa via em paralelo desde a primeira hora, em vez de depois que um ciclo de superfície gastou suas semanas e seus dólares.

Durante a maior parte da história desta indústria, a resposta mais segura e a resposta mais barata estiveram em tensão, e todo plano de controle de poço era um meio-termo entre elas, precificado por um medidor que recompensava o meio-termo. Isso já não é verdade. O amortecimento mais rápido é agora, ao mesmo tempo, o amortecimento mais seguro e o mais barato, e a única coisa entre uma operadora e essa economia é um hábito de precificação mais antigo que a tecnologia que ele restringe. Mude o hábito, e o incentivo finalmente aponta para onde todos sempre quiseram que apontasse: estancar o fluxo, estabilizar o poço e trazer todos para casa, o mais rápido humanamente possível.

Números selecionados (redução de AFE, modelagem de horas de exposição, durações de resposta e resultados de casos) provêm dos materiais publicados pela Gunnar Energy Services e de registros públicos de campo; os números de seguros e de ALARP provêm de fontes citadas da indústria e regulatórias. A cascata de AFE é indexada a uma linha de base convencional de 100 e é ilustrativa, ancorada à faixa de redução publicada de 50 a 75 por cento. Os níveis da curva de valor são ilustrativos, mostrados para tornar legível o formato da comparação.

PRINCIPAIS PONTOS
  • O ranging durante a perfuração corta o AFE do poço de alívio em cerca de 50 a 75 por cento, não por desconto, mas retirando pela engenharia os geradores de custo: dias de sonda estendidos, mais de 20 descidas de wireline, múltiplos spreads de fornecedores e tempo não produtivo.
  • Cada dia cortado de uma interceptação de 30 a 90 dias é dinheiro real, da ordem de ~US$ 1 milhão/dia offshore, e as horas cumulativas de exposição caem cerca de 90 por cento junto.
  • O modelo de diária discretamente recompensa a lentidão; precificar o resultado (um amortecimento definido, seguro e rápido) coloca operadora, seguradora, público e fornecedor do mesmo lado do relógio.
  • O ALARP e o índice de sinistralidade dos seguros favorecem um amortecimento documentado em escala de dias, então ele pertence ao seu AFE e ao seu custo de risco, não apenas ao seu plano de engenharia.

Precificando uma contingência de controle de poço?

Converse com a Gunnar sobre precificação baseada em resultado para um poço de alívio em escala de dias, e sobre incluir essa via no seu plano de resposta antes de precisar dela.

Solicitar uma análise de viabilidade →
LEITURA RELACIONADA
CONTROLE DE POÇO

Tempo na Zona de Risco: A Nova Moeda da Segurança no Controle de Poço

Ler →
ESTUDO DE CASO · 2026

Ranging Recorde Mundial e Amortecimento Dinâmico, Oeste do Texas (Permian)

Ler →
ESTUDO DE CASO · 2025

Primeira Interceptação RWD com Wired Pipe do Mundo, Dakota do Norte
