El tiempo en la zona de peligro: la nueva moneda de la seguridad en el control de pozos

Chad Moss Dan Eby
Chad Moss & Dan Eby
Gunnar Energy Services

Cada generación del control de pozos ha buscado lo mismo: una forma de detener el flujo sin tener que situarse junto a él. Medida con honestidad, la respuesta más segura ante un reventón no es la más barata, ni siquiera la más rápida sobre el papel. Es la que expone al menor número de personas al peligro durante el menor tiempo posible. He aquí el argumento para convertir la exposición acumulada, medida en horas-persona en la zona de peligro, en el indicador que determine cómo se controla un pozo descontrolado.

Cada revolución de seguridad apartó a la persona del peligro

Cuadrilla de control de pozos trabajando junto a un cabezal de pozo en llamas — máxima exposición humana

Los enroscadores hidráulicos (iron roughnecks) apartaron las manos de las llaves de fuerza. Los top drives eliminaron los viajes por la torre. Los ROV reemplazaron a los buzos en el árbol submarino. El manejo remoto de tubería dejó de exigir que alguien se ubicara bajo la carga. La industria dejó de defender los métodos antiguos alegando que funcionaban y empezó a juzgar cada avance con una sola prueba: ¿sigue habiendo una persona de pie dentro del peligro? La respuesta al control de pozos es el siguiente renglón de esa lista.

El mismo arco se aprecia en la propia respuesta a los reventones. En 1991, unos 700 pozos en llamas en Kuwait se cerraron a mano —el capítulo más valiente de la historia petrolera—, con personas sobre el propio pozo. La década de 2010 trajo los capping stacks (sistemas de contención de cabezal) preingenierizados y los sistemas globales de contención, que mantenían a las personas en el pozo, pero por poco tiempo y mejor protegidas. El pozo de alivio siempre ofreció un control hidráulico garantizado desde una distancia de seguridad, lejos del peligro, pero con una penalización histórica de 30 a 90 días en la locación. Y desde 2025, el ranging durante la perforación ha aportado la certeza del pozo de alivio a la velocidad de una respuesta en superficie: menos personas, a mayor distancia, durante días en lugar de meses.

La industria no aceptó la exposición porque fuera aceptable. La aceptó porque no había alternativa.

Lo que los datos dicen realmente sobre los reventones

La mayoría de los reventones terminan rápido. Cerca de la mitad de las pérdidas de control de pozos en el Golfo de México registradas entre 1980 y 2011 concluyeron en aproximadamente 200 minutos, y alrededor del 90% terminan en un plazo de ocho días. Aproximadamente uno de cada diez sobrevive más de una semana. Ese décimo es todo el problema.

La consecuencia se concentra en la cola de la distribución. Los quince derrames por reventón costa afuera registrados de más de 10,000 barriles fluyeron entre 5 y 293 días; ninguno terminó antes de una semana. Los tres que se resolvieron con pozos de alivio duraron 74, 91 y 293 días. Y la duración es incognoscible el primer día: en el evento de aguas profundas del Golfo de México de 2010, tanto un top kill como un junk shot fracasaron antes de que un capping stack finalmente contuviera el pozo, y un reventón en un almacenamiento subterráneo de gas en California en 2015 resistió siete intentos sucesivos de control en superficie a lo largo de 60 días. Elegir un método de respuesta es, por tanto, una decisión sobre el riesgo de cola, y lo que debe guiarla es el peor caso creíble, no la mediana.

El tiempo es exposición, y la industria ya lo afirma

No se trata de una idea nueva importada de fuera de la disciplina. El propio organismo de normalización de la industria lo expresa con claridad. En la guía del Well Intercept Sub-Committee de la ISCWSA sobre la estrategia de ranging para pozos de alivio, los objetivos declarados incluyen lograr el control con el menor riesgo que sea tan bajo como razonablemente factible, y en el menor tiempo posible, porque, en palabras del propio comité, el tiempo equivale a exposición en un reventón.

Si existe otra solución, se adopta, porque el tiempo es el factor determinante en cualquier evento de control de pozos.

Si el tiempo equivale a exposición, entonces las horas de exposición son un indicador de seguridad de primer orden, y todo método de intervención debería evaluarse por ellas, y no solo por el costo y la probabilidad de intercepción.

El segundo reloj: cuanto más fluye, peor se pone el pozo

Hay un segundo reloj corriendo bajo tierra, y cambia las opciones en la superficie. Cuanto más tiempo fluye un reventón, mayor es la probabilidad de que se haya producido, o esté por producirse, daño en el fondo del pozo: tubulares erosionados, revestimiento comprometido, formación lavada. Ese daño reduce lo que es posible hacer. A menudo obliga a una secuencia de cierre, desvío y control desde el fondo, ejecutada como una intervención directa con unidades de snubbing o coiled tubing (tubería flexible) sobre el pozo vivo, en flujo.

Esos métodos de intervención directa alargan significativamente la intervención, y por tanto la exposición, porque el trabajo se realiza sobre el propio pozo descontrolado o encima de él. Un pozo de alivio puede alcanzar la misma profundidad de control para un control dinámico (dynamic kill) más rápido, y desde una distancia de seguridad, con muchísima menos exposición humana. La brecha se ensancha con el caudal: cuanto mayor es la tasa de flujo, más dura y prolongada se vuelve la intervención directa, y más fuerte es el argumento para alcanzar la profundidad de control desde abajo.

El dilema que heredamos, y por qué acaba de invertirse

Un equipo de perforación operando a una distancia de seguridad de la columna de un pozo lejano

Durante décadas la elección fue binaria. Arriesgar personas para ganar tiempo, interviniendo sobre el cabezal en flujo bajo fuego, gas, presión y energía almacenada, con intensidad extrema y duración indefinida. O invertir tiempo para preservar a las personas, perforando un pozo de alivio desde una locación a distancia de seguridad con menor exposición, pero aceptando de 30 a 90 días para interceptar, razón por la cual se reservaba como último recurso.

El ranging durante la perforación anula ese compromiso. Un pozo de alivio que alcanza la profundidad de control en días en lugar de meses ya no es la opción lenta. El control hidráulico garantizado puede comenzar en la primera hora, en paralelo con la evaluación de superficie, en vez de esperar detrás de semanas de intentos fallidos en superficie. El árbol de decisiones que antes se ejecutaba en serie ahora puede recorrer dos vías a la vez, y quedarse con la que termine primero.

Cuatro formas de controlar un pozo, una comparación honesta

Ranging durante la perforación — un pozo de alivio dirigiéndose para interceptar un pozo objetivo

Los cuatro métodos terminan igual: detener el flujo, estabilizar el pozo. Se diferencian en quién se ubica dónde, y durante cuánto tiempo.

El Método A, la intervención en superficie, es un cierre y control (cap-and-kill) ejecutado directamente sobre el cabezal en flujo. El personal trabaja de forma continua sobre la cabeza de un pozo en flujo, posiblemente en llamas. La remoción de escombros y el cierre se realizan bajo calor radiante, gas tóxico y energía almacenada. Hay izajes pesados sobre el centro de un pozo vivo y movimiento de tierra a gran escala con equipo pesado, ambos con exposición significativa para el personal y rutas de escape limitadas. La intensidad es extrema y la duración es ilimitada: cuando funciona, funciona rápido, y cuando no, la exposición no tiene calendario.

El Método B, un pozo de alivio guiado con ranging por wireline (cable eléctrico) convencional, es probado y preciso, pero la precisión se paga con ciclos de exposición repetidos. Históricamente requiere 20 o más corridas de wireline por intercepción, y cada corrida implica sacar el ensamblaje, armar un lubricador y equipo de control de presión sobre el pozo, ejecutar el levantamiento de ranging, desarmar y volver a bajar, por lo general a lo largo de 30 a 90 días.

El Método C, el ranging asistido por wireline, permite que el ensamblaje permanezca en el pozo mediante un side-entry sub (sustituto de entrada lateral), de modo que hay menos viajes completos. Pero el wireline aún debe armarse y desarmarse entre los intervalos de ranging, por lo que los mismos picos de exposición en el piso de perforación se repiten en cada medición. Es una mejora real, y prueba de que la industria ya acepta la premisa de que menos despliegue significa menos exposición. Se reduce, pero no se elimina.

El Método D, el ranging durante la perforación, convierte el pozo de alivio en un trabajo de perforación direccional. El ranging está integrado en el ensamblaje de perforación sobre tubería cableada (wired pipe), de modo que nunca abandona la sarta de perforación. No hay corridas de wireline ni viajes del ensamblaje para el ranging; la circulación y la integridad del control de presión se mantienen intactas levantamiento tras levantamiento. Cada levantamiento toma aproximadamente ocho minutos mientras se perfora, con alrededor de diez veces la inyección de corriente de una herramienta de wireline, para una señal más fuerte y mayor alcance. Lo que desaparece son los armados de lubricador, las entradas a zona roja con wireline, los izajes pesados de ranging y las esperas en pozo abierto. Lo que queda es una cuadrilla de perforación haciendo un trabajo de perforación.

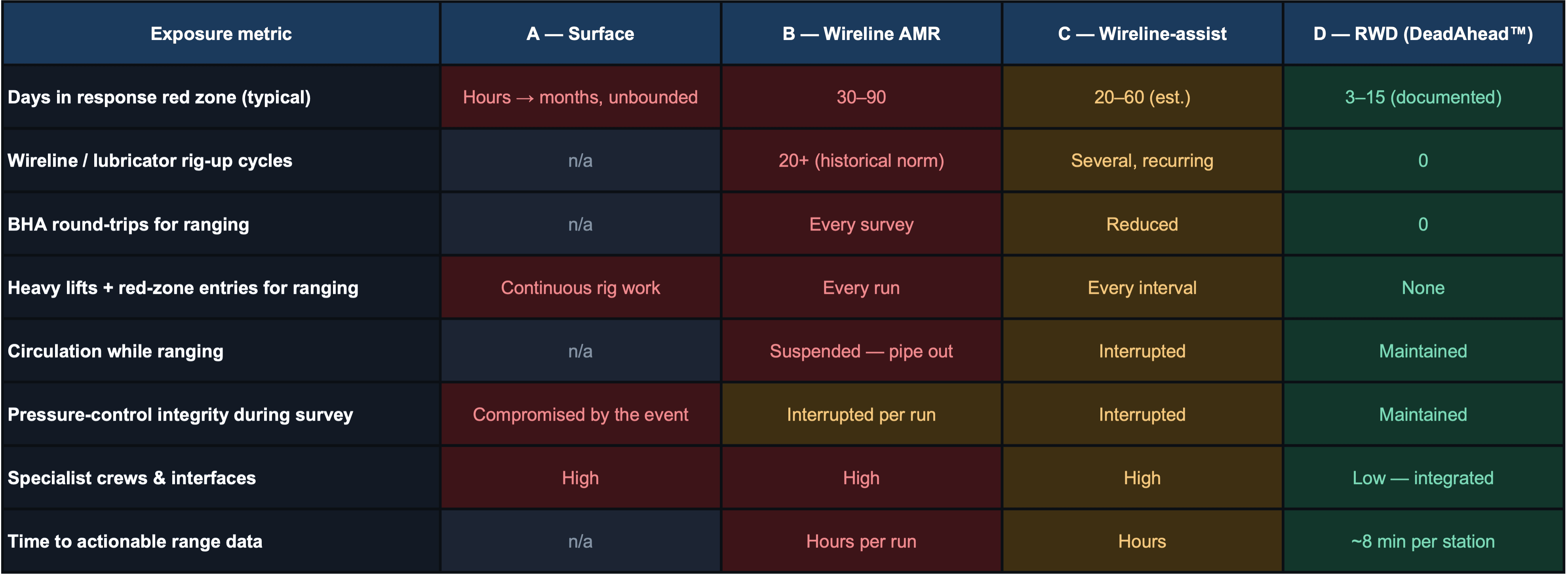

Comparación de cuatro métodos de control de pozos según indicadores de exposición — superficie, AMR por wireline, asistido por wireline y ranging durante la perforación (DeadAhead).
Lo único que cambia es cuánto tiempo permanecen expuestas las personas. Ese es todo el argumento.

Cuente las horas, y cuente las oportunidades

El peligro máximo es lo que determina los procedimientos y el EPP. La duración es lo que se acumula. Imagine cada método como una barra cuya altura es la intensidad y cuya longitud son los días en la zona: el área es la exposición humana acumulada. Según estimaciones de ingeniería, una campaña de ranging convencional acumula del orden de 2,700 horas-persona en zona roja, mientras que una campaña de ranging durante la perforación se acerca a las 240, una reducción cercana al 90%. Aun si el riesgo diario de cada tarea individual no cambiara, recortar en cerca del 90% el tiempo en la zona reduce en cerca del 90% la oportunidad acumulada de sufrir una lesión.

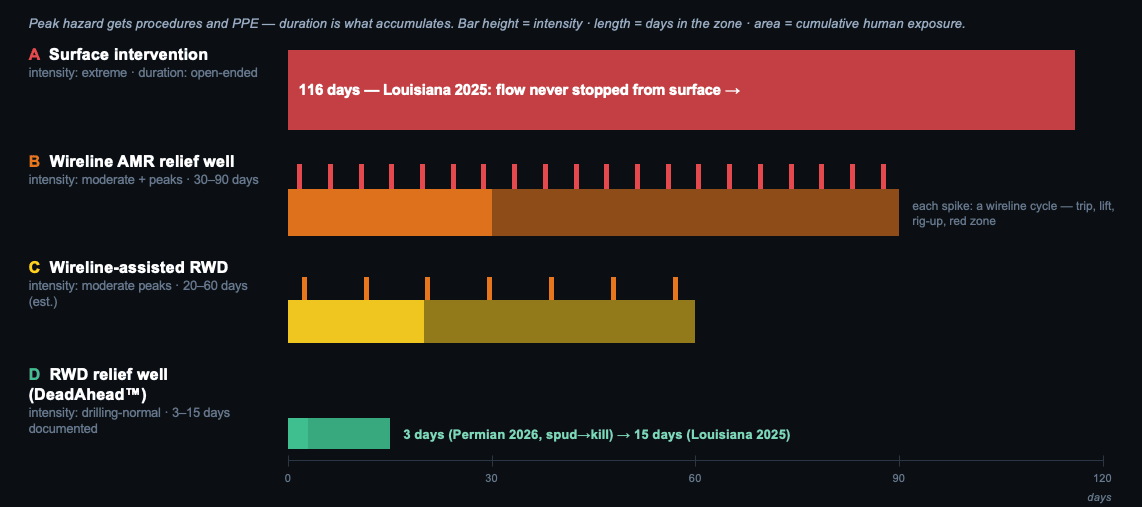

Perfil de exposición de cuatro métodos de control de pozos — la altura de la barra es la intensidad, la longitud son los días en la zona, el área es la exposición humana acumulada.

Las horas miden la duración; las evoluciones miden las oportunidades. Cada cambio de barrera de presión, armado de lubricador, izaje pesado sobre el pozo, despliegue de wireline, viaje de ida y vuelta del ensamblaje y entrada a zona roja es una oportunidad discreta de caída de objetos, un incidente de izaje, una prueba de presión fallida o un malentendido, con independencia de cuánto tiempo tome. Eliminar el trabajo de wireline asociado al ranging suprime decenas de estas oportunidades discretas por intercepción.

La prueba, en el registro público

No es un modelo. En 2026, un operador de primer nivel en la Cuenca Pérmica del oeste de Texas enfrentó una descarga descontrolada de más de 8,000 barriles por día. Un pozo de alivio con ranging durante la perforación localizó el objetivo a un récord mundial de 306 pies de centro a centro, aproximadamente seis veces el mayor alcance de ranging previo, y controló el pozo mediante un control dinámico unas 72 horas después del inicio de la perforación. El pozo de alivio, el control y el abandono permanente se completaron en menos de una semana.

Lea el caso de estudio de la Pérmica de 2026 →

En 2025, el primer despliegue del mundo con tubería cableada guio un pozo de alivio a través de una ventana de apenas unos 10 pies de ancho por debajo de un empacador atascado, en sal de alta resistividad y lodo base aceite donde el ranging por wireline convencional tiene dificultades, interceptando a la profundidad exacta planificada y evitando más de diez corridas de wireline y aproximadamente dos semanas de tiempo de equipo.

Lea el caso de estudio de Dakota del Norte de 2025 →

Y en Luisiana, un reventón heredado que resistió 116 días de intervención en superficie se controló en 15 días una vez que el ranging lo localizó desde abajo; el mismo pozo, ambos métodos, en el registro público.

Lea el caso de estudio del reventón de Luisiana →

En todos estos casos, la presión del pozo, la energía del yacimiento, el fuego y el gas no cambiaron. La única variable que se movió fue cuánto tiempo tuvieron las personas que permanecer en el peligro.

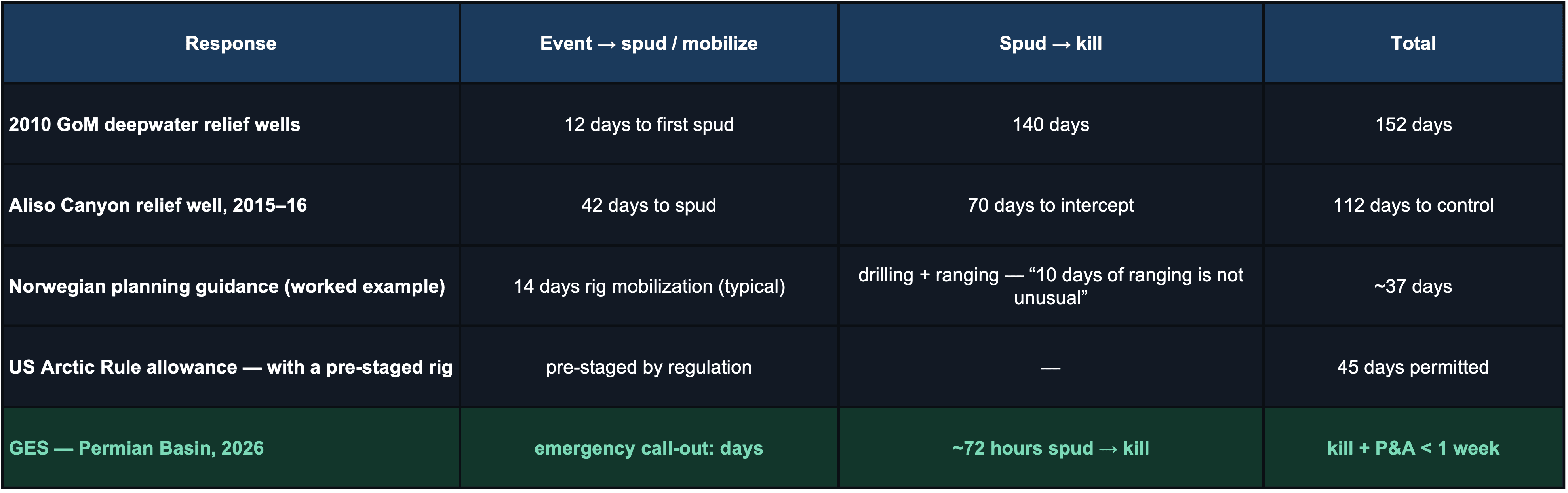

Tiempo total de respuesta por método: del evento al inicio de perforación y del inicio al control, desde los pozos de alivio del Golfo de México de 2010 hasta un control en menos de una semana en la Pérmica en 2026.

La ley y el mercado apuntan en la misma dirección

ALARP, el estándar que rige el riesgo de peligro mayor en el Reino Unido, Noruega y Australia y práctica habitual en todo el mundo, exige que un riesgo se reduzca aún más salvo que el costo de hacerlo sea groseramente desproporcionado frente al beneficio. Y algo crucial: el listón se mueve. Los reguladores afirman en sus propias guías que una nueva tecnología puede hacer razonablemente factible un estándar más alto. Si un pozo de alivio puede controlar un pozo en días, la justificación para elegir semanas de exposición humana se vuelve cada vez más difícil de sostener.

El mercado de seguros pone precio a la misma variable. Casi todas las partidas de costo de control de pozos escalan con los días de flujo: las tarifas diarias de especialistas y equipos, el tiempo de equipo del pozo de alivio, la contaminación y la limpieza medidas como flujo diario multiplicado por días, y la interrupción del negocio. Los aseguradores ya financian la planificación previa al evento y premian la preparación demostrada, y una capacidad de control a escala de días, debidamente documentada, está entre las mayores palancas que quedan. ALARP y el índice de siniestralidad apuntan en la misma dirección: un control más corto significa reclamaciones menores y más pozos asegurables.

Convierta el pozo de alivio rápido en la mejor práctica documentada

El cambio no exige un nuevo KPI. Exige una sola pregunta formulada a cada plan de respuesta: ¿cuántas horas acumuladas pasará el personal expuesto bajo esta opción? Exija esa estimación junto con el costo, la duración y la probabilidad de éxito. Lo que se pregunta se reduce por ingeniería.

Después, planifique el pozo de alivio con seriedad, con ubicaciones de inicio de perforación, método de ranging, hidráulica de control y permisos acordados antes del evento. Ejecute la vía de intercepción desde la primera hora, en paralelo con la evaluación de superficie, en lugar de reservarla como último recurso una vez que el ciclo de superficie ha consumido sus semanas. Y codifique la intercepción a escala de días en los planes de contingencia, los estándares internos de control de pozos y las guías de la industria. La mejor práctica no se declara; se documenta, y una vez que está escrita, ALARP se encarga de hacerla cumplir.

Detener el flujo. Estabilizar el pozo. Y traer a todos de vuelta a casa.

La respuesta más segura es la que logra el control exponiendo al menor número de personas durante el menor tiempo posible. Durante la mayor parte de la historia de esta industria, esos dos objetivos estuvieron en tensión. Hoy, ya no entran en conflicto.

CONCLUSIONES CLAVE
  • En un reventón, el tiempo es exposición: las horas-persona acumuladas en la zona de peligro son un indicador de seguridad de primer orden, no solo el costo y la probabilidad de intercepción.
  • Cuanto más tiempo fluye un pozo, más reduce las opciones el daño en el fondo, empujando hacia una intervención directa lenta con snubbing o coiled tubing sobre el pozo vivo.
  • El ranging durante la perforación alcanza la profundidad de control en días desde una distancia de seguridad, recortando la exposición en zona roja en cerca del 90%.
  • Tanto ALARP como la economía de los seguros favorecen el control más rápido y de menor exposición, así que incorpore la intercepción a escala de días en el plan de respuesta.

¿Está planificando una contingencia de control de pozos?

Hable con un ingeniero de ranging sobre cómo incorporar una opción de pozo de alivio a escala de días en su plan de respuesta, antes de necesitarla.

Solicitar un estudio de factibilidad →
LECTURAS RELACIONADAS
CASO DE ESTUDIO · 2026

Ranging de récord mundial y control dinámico, oeste de Texas (Pérmica)

Leer →
CASO DE ESTUDIO · 2025

Primera intercepción RWD del mundo con tubería cableada, Dakota del Norte

Leer →
POZOS DE ALIVIO

Pozos de alivio 101: cómo el ranging magnético detiene un reventón

Leer →
Hablemos

¿Tiene un pozo que debe ser interceptado?

Emergencia 24/7: +1 281 690 0322 Solicite un estudio de viabilidad →
